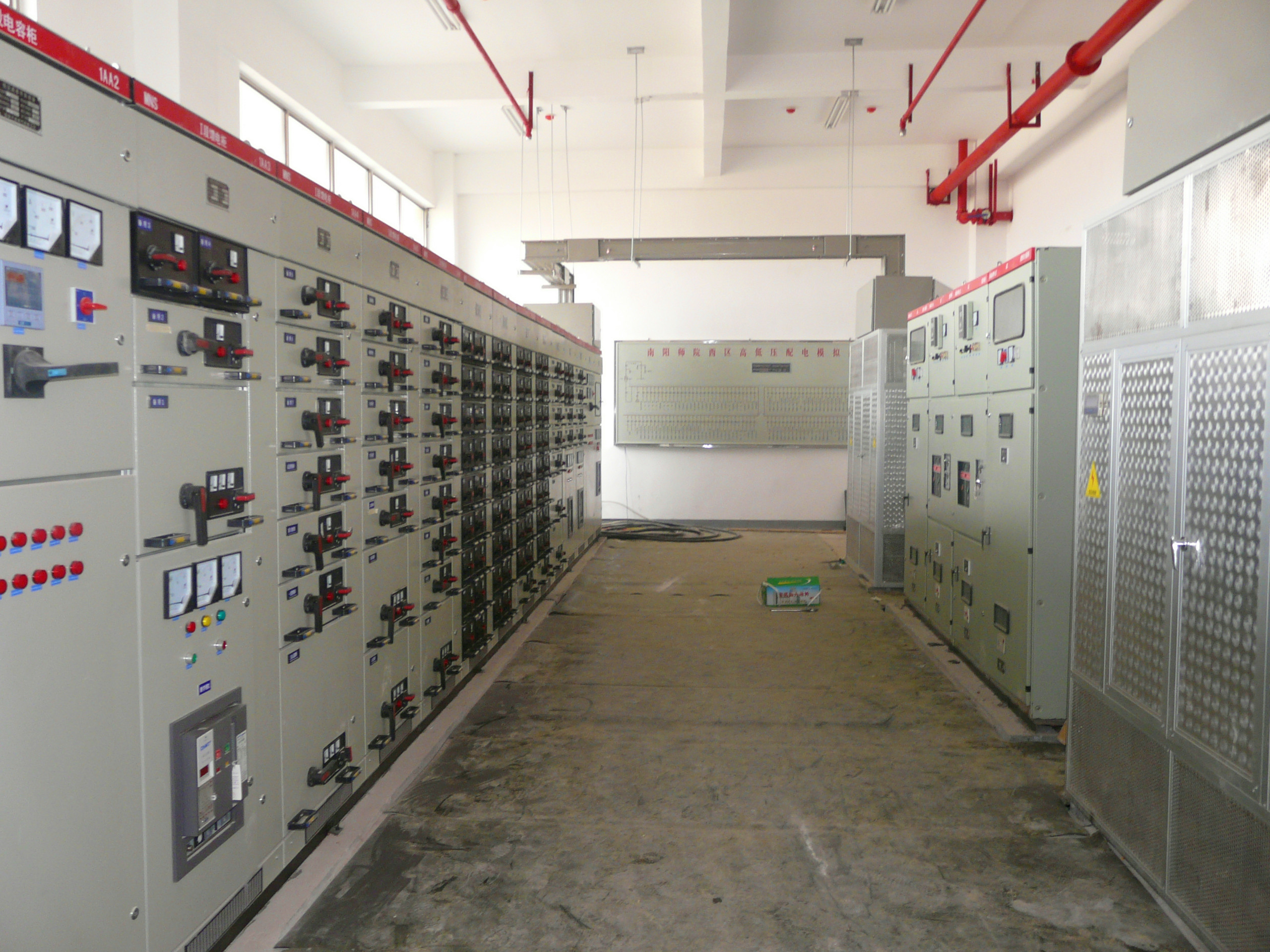

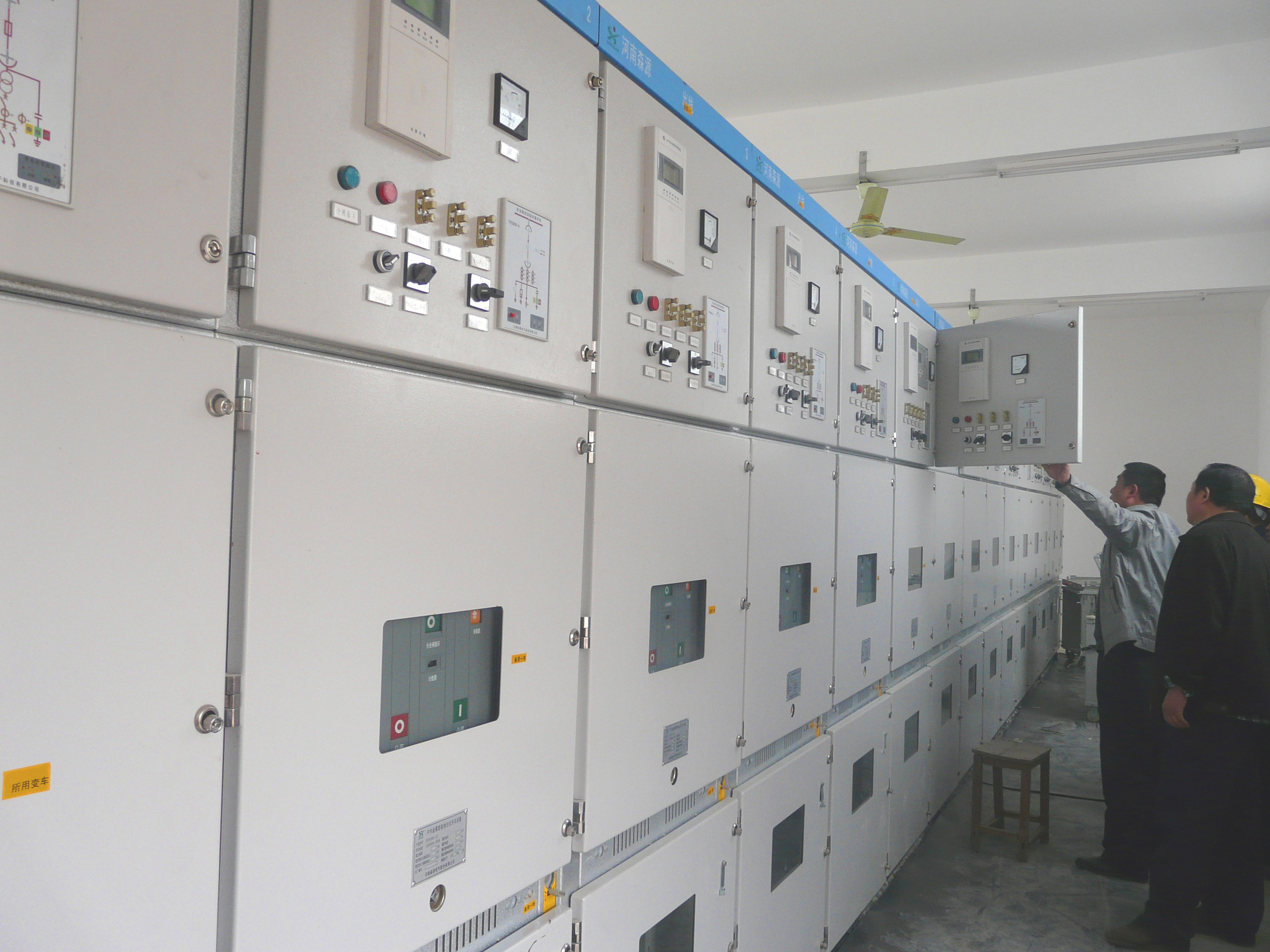

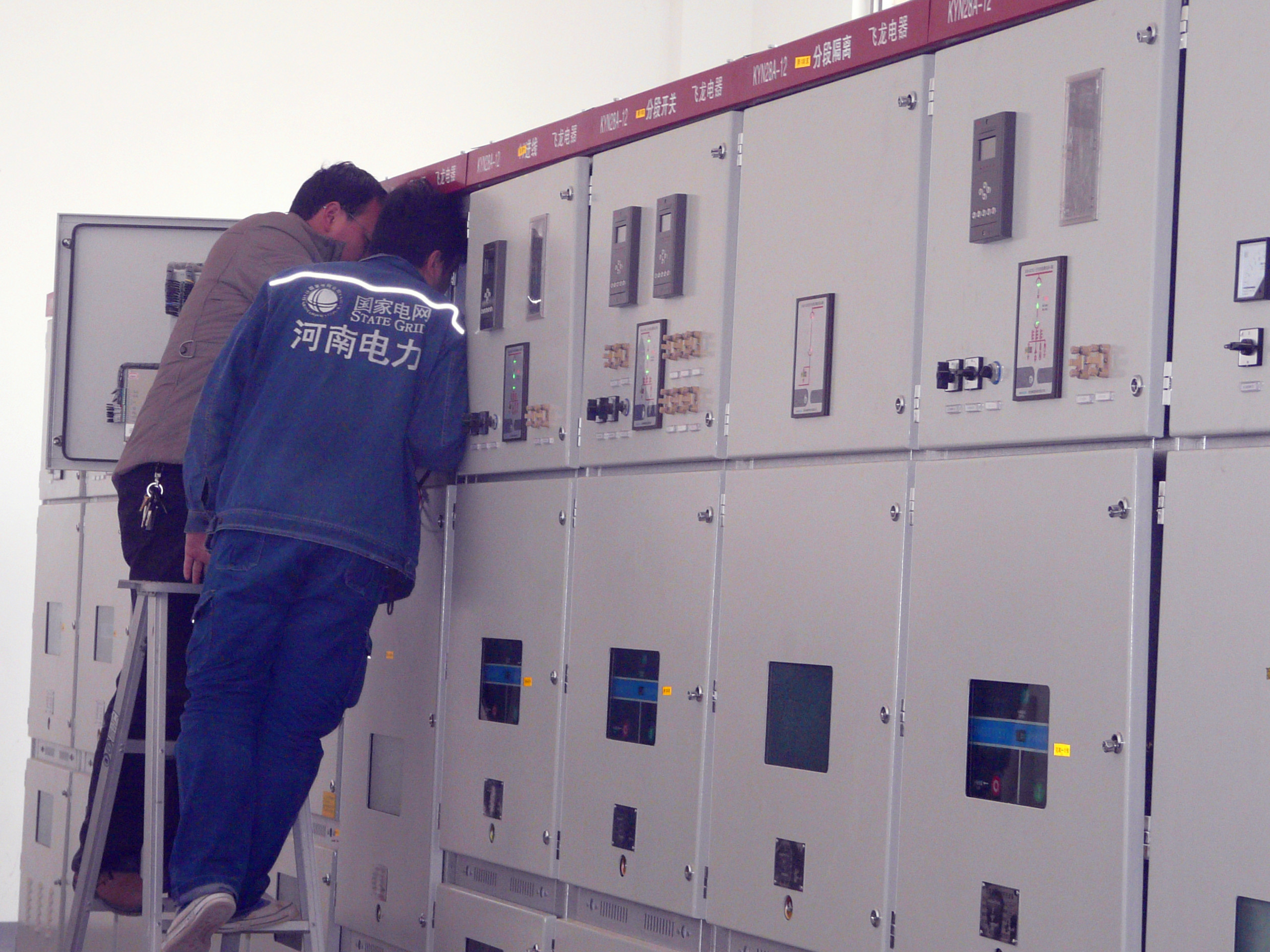

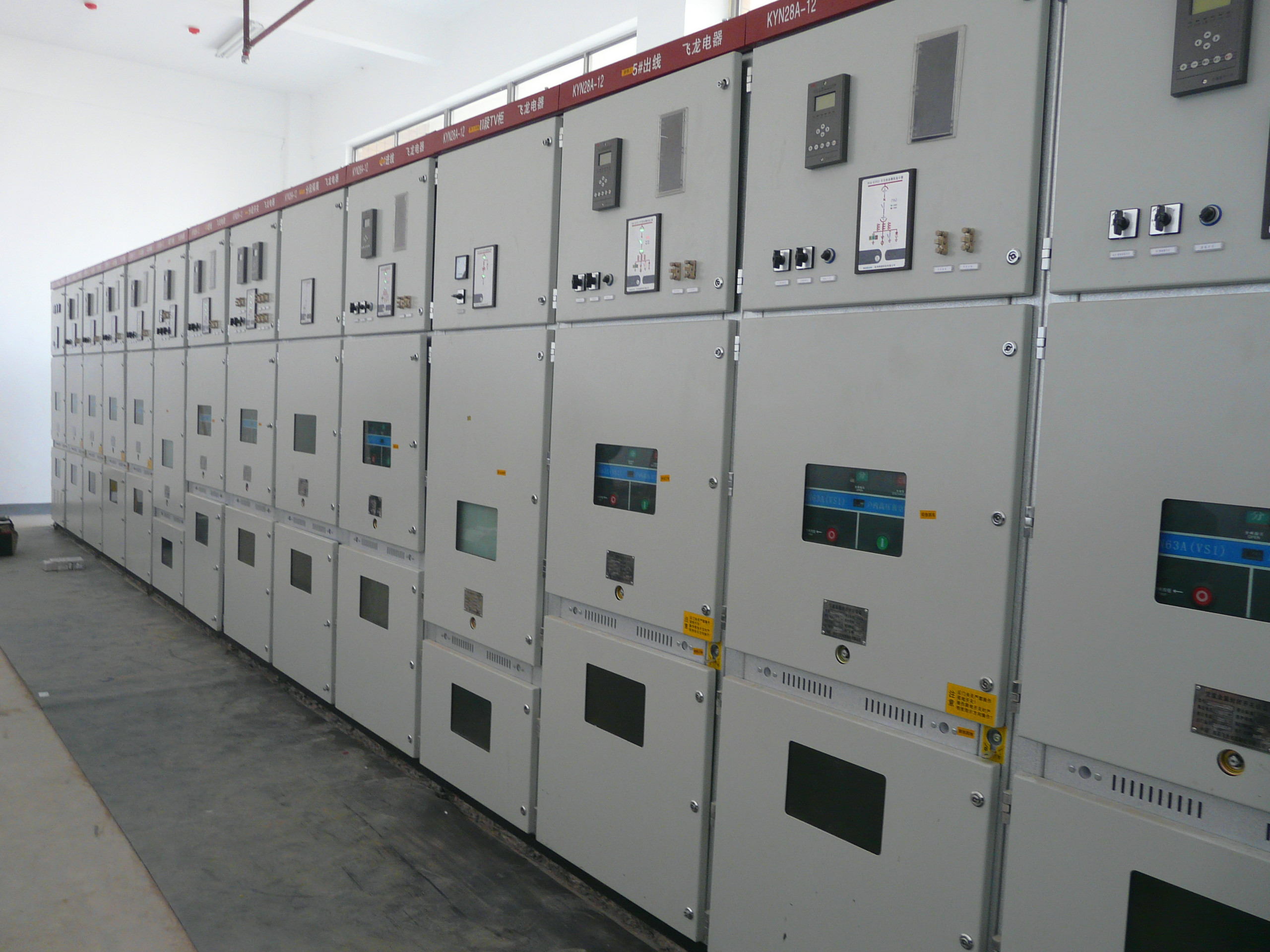

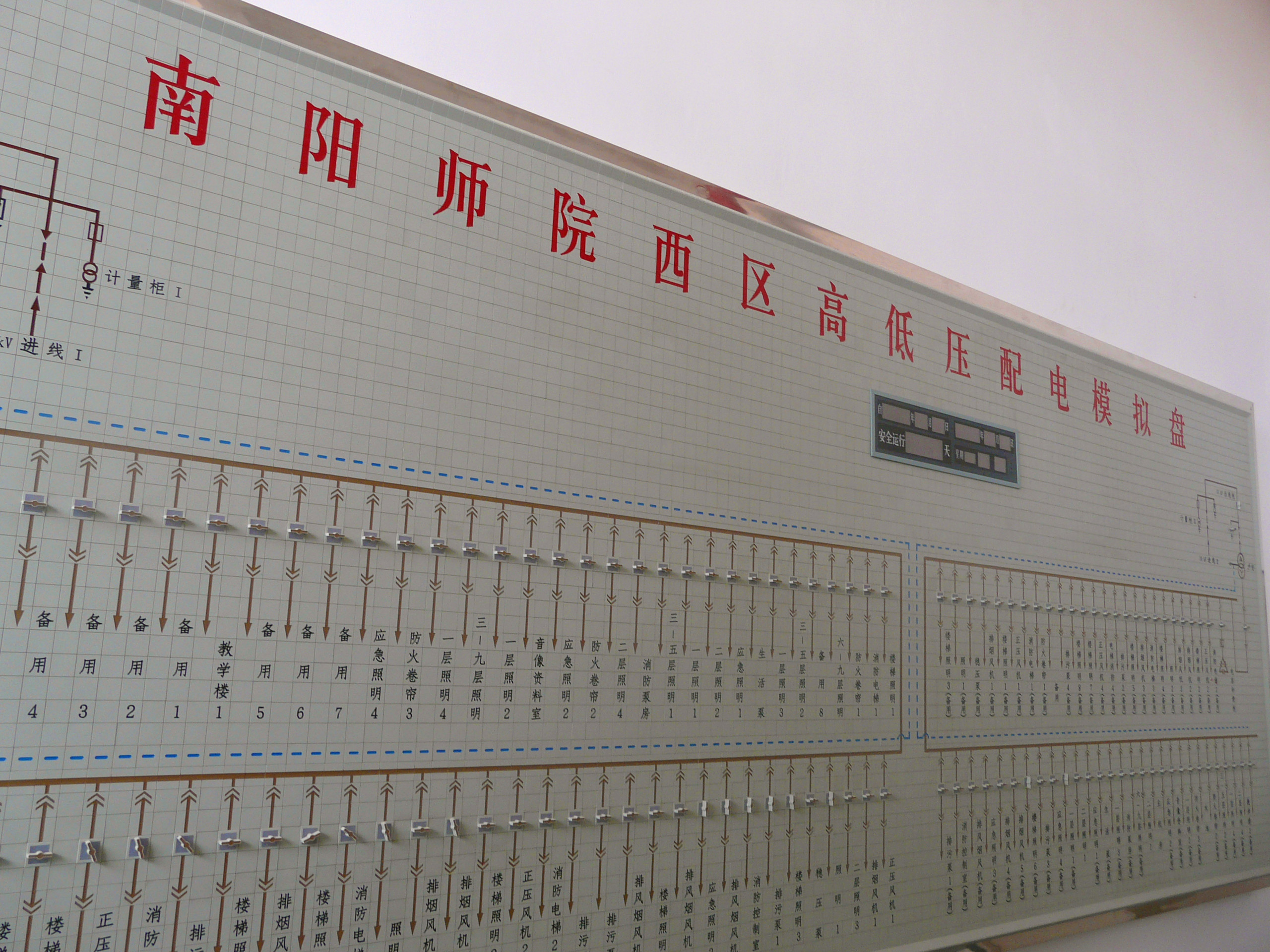

本网讯(通讯员 郭海超)3月27日上午,南阳市电业局营销部、配调部、计量部、生技部,西郊电力分局、卧龙供电所及施工单位飞龙公司相关人员一行40余人,对永利官网两座10KV开闭所进行全面验收送电,经过测试、检查、校验和正确核相后,于13时50分两座开闭所全部送电成功,顺利投入运行,标志着永利官网在优化配电网络、提高供电可靠性水平上又迈上了一个新台阶。
南阳市电业局为支持永利官网的快速发展,彻底解决永利官网10KV配电网络的薄弱,供电可靠性低的问题,经过充分的调研,2010年6月市电业局立项,并报经省电力总公司批复,由供电部门一次性投资1000多万元在永利官网东、西两区建两座10KV开闭所,形成两条专用线路,两条备用线路供电网络。从立项、设计到建设得到电力部门大力支持,永利官网积极主动配合,做了大量的协调工作,同时加强了对操作人员的培训,让其熟练掌握操作技术,以便投运后能随时执行操作任务,确保两座开闭所的安全、稳定、可靠运行。
东、西校区两座10KV开闭所投入运行后,其操作安全、方便,室内设备运行环境好,易于维护且安全性、稳定性、供电可靠性高,避免了因传统架空线路工作人员的劳动强度大,操作时间长,安全管理难度高,又受气象及周围环境因素等而影响校区供电可靠性的问题。
(编审:吴春刚)
